Смета

Соберите смету по позициям с непредвиденными расходами и итогом прописью. Подходит для строительных и ремонтных работ.

Файлы доступны только вам по ссылке, которая живёт несколько минут, и не публикуются и не индексируются. Удаляются автоматически через 24 ч — или сразу, кнопкой «Начать заново и удалить файлы».

Позиции
Как выглядит готовый документ

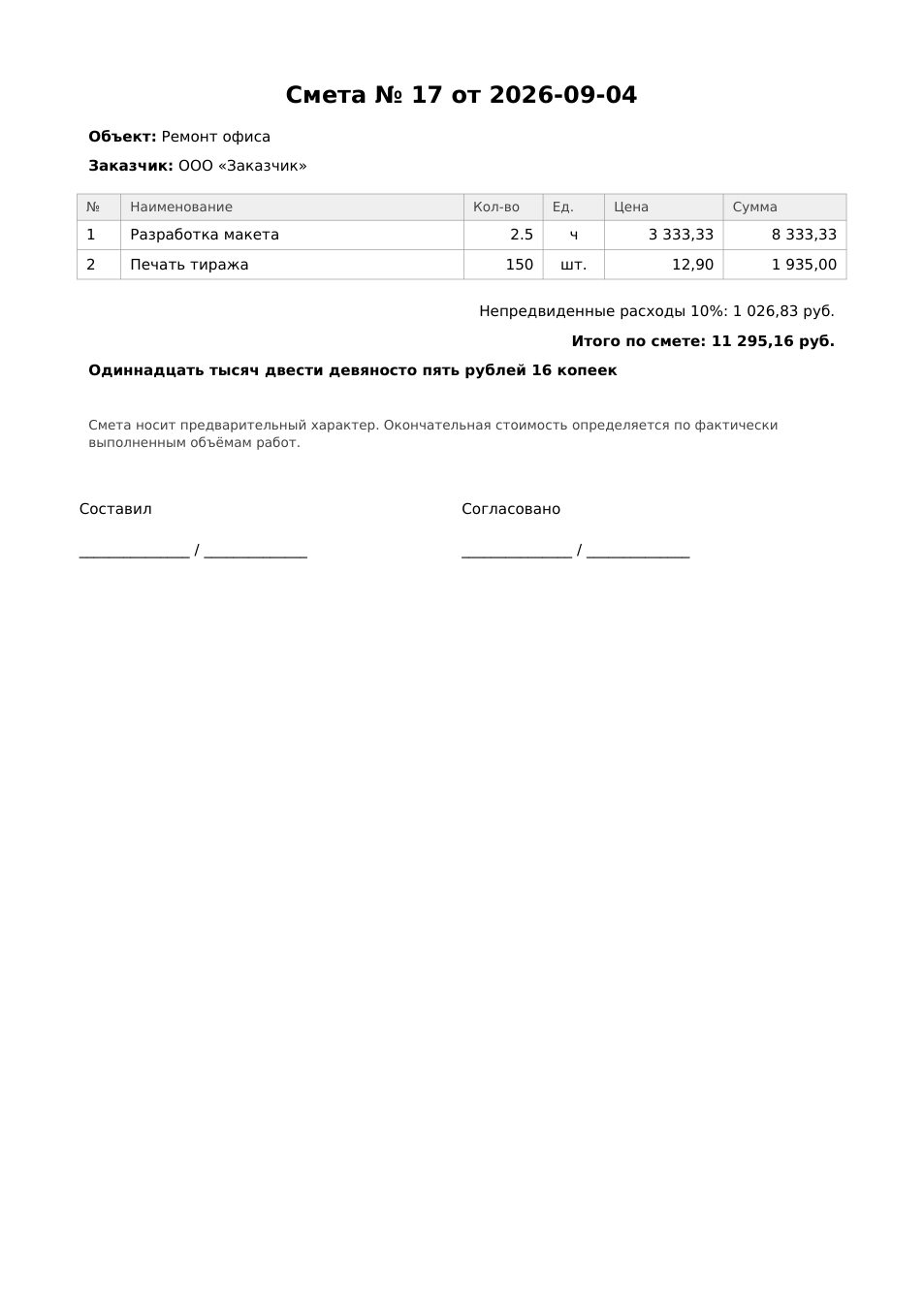

Образец сметы: объект работ, перечень позиций с количеством, ценой и суммой, непредвиденные расходы процентом и итоговая стоимость

Это настоящий PDF, собранный этим же инструментом. Данные в примере вымышленные.

Как составить смету онлайн

Смета по позициям с возможностью заложить непредвиденные расходы. Подходит для строительных, ремонтных и проектных работ.

  1. Укажите объект и заказчика
  2. Перечислите работы и материалы с ценами
  3. При необходимости задайте процент непредвиденных расходов

Что нужно

Только текст — файл загружать не нужно.

Что нужно заполнить

  • Хранение результата: 24 ч

Частые вопросы о смете

Чем смета отличается от коммерческого предложения?

Смета отвечает на вопрос «сколько это стоит и из чего складывается», коммерческое предложение — на вопрос «почему стоит выбрать нас». Смета детальна и суховата: позиции, объёмы, цены. КП содержит аргументы, сроки и выгоды, а цифры в нём часто укрупнены.

Имеет ли смета юридическую силу?

Сама по себе — нет, это расчёт. Силу она приобретает как приложение к договору: статья 709 ГК РФ прямо говорит, что цена работы может определяться сметой, и с момента подтверждения заказчиком смета становится частью договора.

Что такое твёрдая и приблизительная смета?

Твёрдую нельзя пересмотреть, даже если работы оказалось больше — риск на подрядчике. Приблизительную можно превысить, но подрядчик обязан своевременно предупредить заказчика; тот вправе отказаться от договора, оплатив выполненную часть. Если в смете не указано иное, она считается твёрдой (п. 4 ст. 709 ГК РФ).

Зачем нужны непредвиденные расходы?

Это резерв на то, что нельзя увидеть до начала работ: скрытые дефекты, подорожание материалов, дополнительные согласования. Обычно 5–10% для простых работ и до 15% для ремонта в старом фонде. Резерв в смете честнее, чем допсоглашение посреди работ.

Нужно ли включать НДС в смету?

Если вы на ОСНО — да, отдельной строкой, иначе заказчик неверно рассчитает бюджет. На УСН пишут «Без НДС». Смета, где неясно, включён налог или нет, почти всегда приводит к спору о сумме.

Как считать единицы измерения?

По тому, как реально устроена работа: квадратные метры для отделки, погонные — для плинтуса, часы — для консультаций, штуки — для оборудования. Смешивать «работа под ключ — 1 шт.» с детализированными позициями не стоит: это лишает смету смысла.

Можно ли изменить смету после подписания?

Только соглашением сторон — допсоглашением с новой редакцией. Одностороннее превышение твёрдой сметы заказчик оплачивать не обязан.

Сколько позиций разумно включать?

Столько, чтобы заказчик понял структуру цены, но не утонул. Для ремонта комнаты это обычно 15–40 строк, сгруппированных по этапам. Смета из трёх строк вызывает недоверие, из трёхсот — не читается.

Зачем нужна смета

Смета переводит договорённость «сделаем ремонт» в набор строк с объёмами и ценами. Её главная функция — не расчёт, а согласие: пока стороны не увидели детализацию, каждая держит в голове свою версию работ.

Второй смысл — контроль. По ходу работ смета показывает, что уже сделано и сколько осталось, и превращает спор «дорого» в предметный разговор о конкретных позициях.

Третий — юридический. Согласно статье 709 ГК РФ цена работы может определяться сметой, и подтверждённая заказчиком смета становится частью договора подряда.

Твёрдая или приблизительная

Это самое важное решение при составлении сметы, и оно почти всегда принимается по умолчанию — а по умолчанию смета твёрдая.

ТвёрдаяПриблизительная
Можно ли превыситьНетДа, с предупреждением заказчика
Кто несёт рискПодрядчикЗаказчик
Когда уместнаОбъём понятен полностью: типовая работа, готовый проектЕсть неизвестные: старый фонд, скрытые коммуникации, исследование
Что если работ большеОплачивает подрядчик из своей прибылиЗаказчик доплачивает либо отказывается, оплатив сделанное
Отметка в документеНе требуется — это состояние по умолчаниюОбязательна прямая формулировка

Как структурировать позиции

Хорошая смета читается сверху вниз как последовательность работ, а не как случайный список. Для ремонта это демонтаж, черновые работы, инженерия, чистовая отделка, уборка. Для разработки — аналитика, дизайн, реализация, тестирование, запуск.

Каждая строка отвечает на три вопроса: что делаем, сколько этого, почём за единицу. Материалы и работы разумно разделять: заказчик часто хочет купить материалы сам, и смешанная строка делает это невозможным.

Частые ошибки

  • Строка «работы под ключ» на всю сумму. Заказчик не понимает, за что платит, и торгуется вслепую.
  • Нет резерва на непредвиденное — и первое же отклонение превращается в неприятный разговор.
  • Не указано, включён ли НДС. Разница в 20% обнаруживается при выставлении счёта.
  • Единицы не соответствуют работе: «покраска стен — 1 шт.».
  • Смета не датирована. Через три месяца непонятно, действуют ли ещё эти цены.
